05.04.2023

В ООО СТРОЙГАЗТЕХНОЛОГИИ успешно завершен процесс сертификации по международным стандартам ISO 9001

27.03.2023

В ООО «СТРОЙГАЗТЕХНОЛОГИИ» проведена регулярная плановая специальная оценка условий труда (СОУТ)


Главная / РАБОТЫ И УСЛУГИ / Пусконаладочные работы

Пусконаладочные работы




  Работы по электрической проверке, регулировке, тренировке и настройке оборудования средств связи.

   Данный вид работ по характеру и назначению является продолжением монтажных работ и завершающим звеном в создании новых объектов промышленности. После их окончания построенный объект может быть предъявлен к сдаче в эксплуатацию.
  Настройка оборудования связи и отладка программного обеспечения осуществляется согласно программе и методике Производителя, а также на основании: «Правил технической эксплуатации первичных сетей Взаимоувязанной сети связи Российской Федерации. Книга первая ÷ Книга шестая.».
  После настройки оборудования и отладки программного обеспечения проводятся установочные испытания. Во время установочных испытаний проверяется весь комплекс смонтированного оборудования связи и его полное взаимодействие.
  При проведении установочных испытаний представители Заказчика могут участвовать в качестве наблюдателей. Протоколы с результатами установочных испытаний прилагаются к извещению Заказчика о возможности проведения приемочных испытаний. Отдельные этапы установочных испытаний, могут быть засчитаны в результаты приемочных испытаний. В случае успешного завершения установочных испытаний Подрядчик сообщает Заказчику о готовности оборудования к приемочным испытаниям при этом необходимо руководствоваться «Приказом Минсвязи РФ от 9 сентября 2002 г. N 113 "Об утверждении "Правил ввода в эксплуатацию сооружений связи".
  Для проведения приемочных испытаний создается приемочная комиссия. Приемочные испытания проводятся согласно программе и методике на принимаемое оборудование связи. Программа и методика согласовываются между Заказчиком и Подрядчиком.
  Предъявленный к приемочным испытаниям комплекс оборудования связи на пусковом объекте должен быть полностью смонтирован, полностью укомплектован, обеспечен запасными частями, испытательно- измерительной аппаратурой, расходными материалами и другими изделиями на поставку, а также комплектом эксплуатационной документации на русском языке. После завершения приемочных испытаний Приёмочная комиссия делает общую оценку результатов испытаний и составляет акт приема в эксплуатацию оборудования связи.


  Пусконаладочные работы электрооборудования.

  Как правило, пусконаладочные работы начинаются после завершения стадии монтажа, при этом весь комплекс пусконаладочных работ согласно СНиП 3.05.06-85 ЭЛЕКТРОТЕХНИЧЕСКИЕ УСТРОЙСТВА, осуществляется в четыре этапа:
  На первом (подготовительном) этапе:
  - разрабатывается (на основе проектной и эксплуатационной документации предприятий-изготовителей) рабочая программа и проект производства пусконаладочных работ, включающий мероприятия по технике безопасности;
  - передаются Заказчику замечания по проекту, выявленные в процессе разработки рабочей программы и проекта производства работ;
  - подготавливается парк измерительной аппаратуры, испытательного оборудования и приспособлений;
  На втором этапе должны быть произведены пусконаладочные работы, совмещенные с электромонтажными работами, с подачей напряжения по временной схеме.
  Совмещенные работы должны выполняться в соответствии с действующими правилами техники безопасности. Начало пусконаладочных работ на этом этапе определяется степенью готовности строительно-монтажных работ: в электротехнических помещениях должны быть закончены все строительные работы, включая и отделочные, закрыты все проемы, колодцы и кабельные каналы, выполнено освещение, отопление и вентиляция, закончена установка электрооборудования и выполнено его заземление. На этом этапе пусконаладочная организация выполняет проверку смонтированного электрооборудования с подачей напряжения от испытательных схем на отдельные устройства и функциональные группы. Подача напряжения на налаживаемое электрооборудование должна осуществляться только при отсутствии электромонтажного персонала в зоне наладки и при условии соблюдения мер безопасности в соответствии с требованиями действующих правил техники безопасности.
  На третьем этапе пусконаладочных работ выполняются индивидуальные испытания электрооборудования. Началом данного этапа считается введение эксплуатационного режима на данной электроустановке, после чего пусконаладочные работы должны относиться к работам, производимым в действующих электроустановках. На этом этапе производится настройка параметров, установок защиты и характеристик электрооборудования, опробование схем управления, защиты и сигнализации, а также электрооборудования на холостом ходу для подготовки к индивидуальным испытаниям технологического оборудования.
  После окончания индивидуальных испытаний электрооборудования производятся индивидуальные испытания технологического оборудования, уточняются параметры, характеристики и установки защит электроустановок.
После проведения индивидуальных испытаний электрооборудование считается принятым в эксплуатацию. При этом заказчику передаются протоколы испытаний электрооборудования повышенным напряжением, проверки устройств заземления и зануления, а также исполнительные принципиальные электрические схемы, необходимые для эксплуатации электрооборудования. Остальные протоколы наладки электрооборудования передаются в одном экземпляре заказчику в двухмесячный срок, а по технически сложным объектам - в срок до четырех месяцев после приемки объекта в эксплуатацию.
  Окончание пусконаладочных работ на третьем этапе оформляется актом технической готовности электрооборудования для комплексного опробования.
На четвертом этапе пусконаладочных работ производится комплексное опробование электрооборудования по утвержденным программам. На этом этапе должны выполняться пусконаладочные работы по настройке взаимодействия электрических схем и систем электрооборудования в различных режимах. В состав указанных работ входят:
  - обеспечение взаимных связей, регулировка и настройка характеристик и параметров отдельных устройств и функциональных групп электроустановки с целью обеспечения на ней заданных режимов работы;
  - опробование электроустановки по постоянной схеме на холостом ходу и под нагрузкой во всех режимах работы для подготовки к комплексному опробованию технологического оборудования.
  Пусконаладочные работы на четвертом этапе считаются законченными после получения на электрооборудование предусмотренных проектом электрических параметров и режимов. Завершением работы пусконаладочной организации считается обеспечение рабочих характеристик электрооборудования при полной нагрузке с соответствующим подписанием акта приемки пусконаладочных работ.


  Пусконаладочные работы систем КИП и Автоматики

  Пусконаладочные работы систем КИП и Автоматики также являются следующим этапом строительства объекта после строительно-монтажных рабом и включают в себя:
  Анализ проектной технической документации.
  Входной контроль датчиков, преобразователей, проверка качества монтажа КИП, запорно-регулируемой арматуры и механизмов до момента подачи напряжения.
  Проверка монтажа схем электропитания, подача напряжения на источники питания датчиков, ЗРА, механизмов.
  Проверка работоспособности измерительных каналов, включая датчики, преобразователи, кабельные связи. Настройка концевых выключателей исполнительных механизмов и проверка фазировок ЗРА, механизмов, проверка автоматов, пускателей, настройка дотяга ЗРА.  Проверка работоспособности схем управления, включая ЗРА, механизмы, пульты управления, кабельные связи.
  Наладка защитно-запальных устройств, систем контроля факела.
  Участие в поузловой наладке и комплексном опробовании оборудования, в опытной эксплуатации.

 СНиП 3.05.07-85 СИСТЕМЫ АВТОМАТИЗАЦИИ.
 СНиП 3.01.01-85 ОРГАНИЗАЦИЯ СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА

  В завершение пусконаладочных работ производится комплексное опробование оборудования и систем автоматизации и оформляется отчётная документация. После приёмки систем автоматизации в эксплуатацию на выполненные нами работы устанавливается гарантия.


   Пусконаладочные работы (ПНР) в Локальных Вычислительных Сетях.

  Локальная вычислительная сеть является совокупностью совместно действующих технических средств, для передачи информации её обработки и хранения.

ЛВС включает:
-Серверное хозяйство
-Системы хранения данных
-Транспортную сеть
-Систему управления
и т.д.

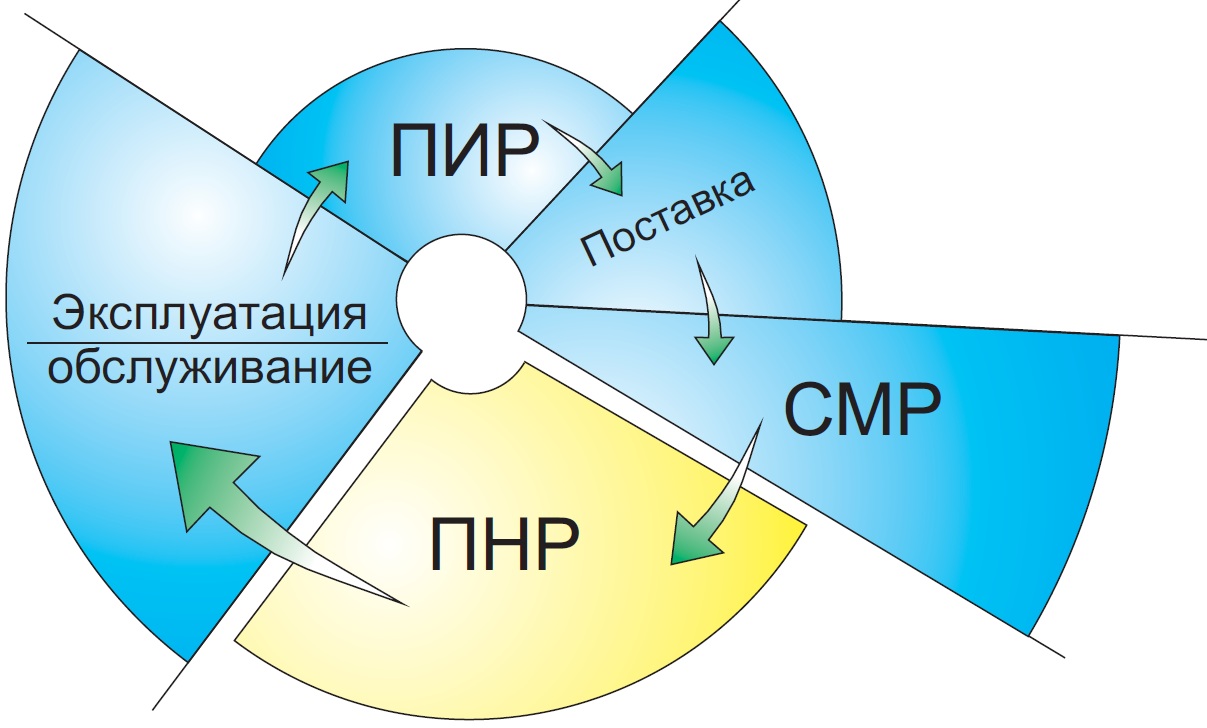

  Вне зависимости от того является ли сеть вновь создаваемого объекта или же производится модернизация существующей системы, внедрение технических решений включает в себя строительно-монтажные работы (СМР) и последующее приведение системы в рабочее состояние, которое может быть оформлено либо как Пусконаладочные работы (ПНР) либо как Настройка, в зависимости от требований заказчика и особенностей конкретной реализации.

  Разница между настройкой и ПНР довольно условная с точки зрения самого процесса, но при этом очень существенная с точки зрения рассмотрения финансирования и сметного расчёта

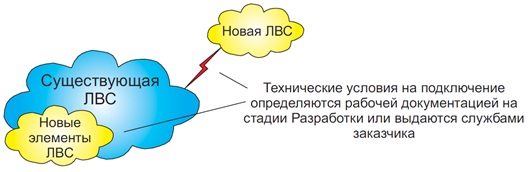

  В процессе настройки, прежде чем приступить к работам на основании рабочей документации разрабатывается план производства работ, который в случае интеграции с системами существующей сети необходимо согласовать с эксплуатирующими службами заказчика. План производства работ для ЛВС разрабатывается таким образом, чтобы интегрировать вновь вводимое оборудование в существующую сеть, не нарушая её работу и при этом не создавать угрозу информационной безопасности.

  Созданный план, как правило, содержит пошаговую инструкцию выполняемых работ с информацией о необходимости привлечения специалистов заказчика, и технические условия необходимые на каждом шаге. На особо ответственных и сложных участках необходимо иметь возможность в случае возникновения проблем вернуться к предыдущему состоянию системы.

  После получения ТУ на подключение и согласования плана настройки - начинается настройка, как правило, с тестирования работоспособности оборудования и проверки его работы в режиме на себя.




  На каждом шаге Настройки производится проверка и тестирование работоспособности элементов и системы, а так же соответствие системы заданным параметрам. Поэтому при подключении подготовленного и настроенного оборудования к существующей системе сначала проверяется работоспособность и параметры организованных каналов, доступность необходимых серверов и элементов, после чего происходит подключение вновь вводимого оборудования и снова проверка.

  Далее производится окончательная настройка обеспечение обмена данными, логики подключения и работы системы, а так же настройка параметров безопасности в соответствии с политикой предоставленной заказчиком или описанной в рабочей документации.

  Когда система окончательно настроена, проводится её тренировка под нагрузкой, после чего производится комплексная проверка работоспособности системы с занесением основных контролируемых параметров в протокол испытаний и сдача системы в эксплуатацию. Ввод системы в эксплуатацию оформляется актом.


+7 (495) 724 99 07, +7 (985) 724 99 77, факс +7 (916) 703 20 68
